1
Enquiry period
with 16.07.2024 10:52
to 31.07.2024 10:49
2
Bidding period
with 31.07.2024 10:49
to 10.08.2024 11:19
3
Auction
will not be used
4
Evaluation

5
Contract

Status Evaluation
Estimated value without VAT 17 791 100 MDL
Period of clarifications: 16 Jul 2024, 10:52 - 31 Jul 2024, 10:49
Submission of proposals: 31 Jul 2024, 10:49 - 10 Aug 2024, 11:19

Supplier technical support:

(+373) 79999801


This procedure is carried out without auction. Your offer is final and must contain the entire list of required documents.

Obiectivul general:
Îmbunătățirea condițiilor de trai a populației orașului Călărași, accelerarea dezvoltării socio-economice urbane prin dezvoltarea infrastructurii de spațiilor publice sigure de recreare.
Obiectivele specifice:
Creșterea accesului pentru 16400 de cetățeni ai orașul Călărași la spații verzi și publice sigure, incluzive și accesibile prin modernizarea scuarului din str. Biruinței, zona Centru al orașului Călărași.

Information about customer
Fiscal code/IDNO
Address
MD-6801, MOLDOVA, Ialoveni, or.Ialoveni, str. Alexandru cel Bun, 33
Web site
---
The contact person
Full name
Sergiu Golovco
Contact phone
+37369193474
Purchase data
Date created
16 Jul 2024, 10:52
Date modified
24 Jul 2024, 9:06
Achizitii.md ID
21259086
CPV
45100000-8 - Lucrări de pregătire a şantierului
Type of procedure
Open tender
Award criteria
The lowest price
Funding sources
Documents of the procurement procedure
Date:
16 Jul 2024, 16:54
Question's name:
Caiet de sarcini
Question:
În caietul de sarcini la devizul 1-1-1 la poz. 8 și 9 în cod se stipuleaza coificientul 0,4 in resurse este indicat 1,0, - întrebarea care cod îl întroducem in resurse??? Mulțumim anticipat.
Answer (17 Jul 2024, 13:25):
In devizul 1-1-1 poziția 8 si 9 Se va lua coeficientul de 0,4 deoarece este vorba de demontarea băncilor și a urnelor.
Date:
22 Jul 2024, 08:59
Question's name:
Proiectul de executie
Question:
Pentru a da un pret cit mai obiectiv pentru aceste volume de lucrari, publicati va rog proiectul de executie pentru acest obiect. Multumesc anticipat.
Answer (24 Jul 2024, 09:07):

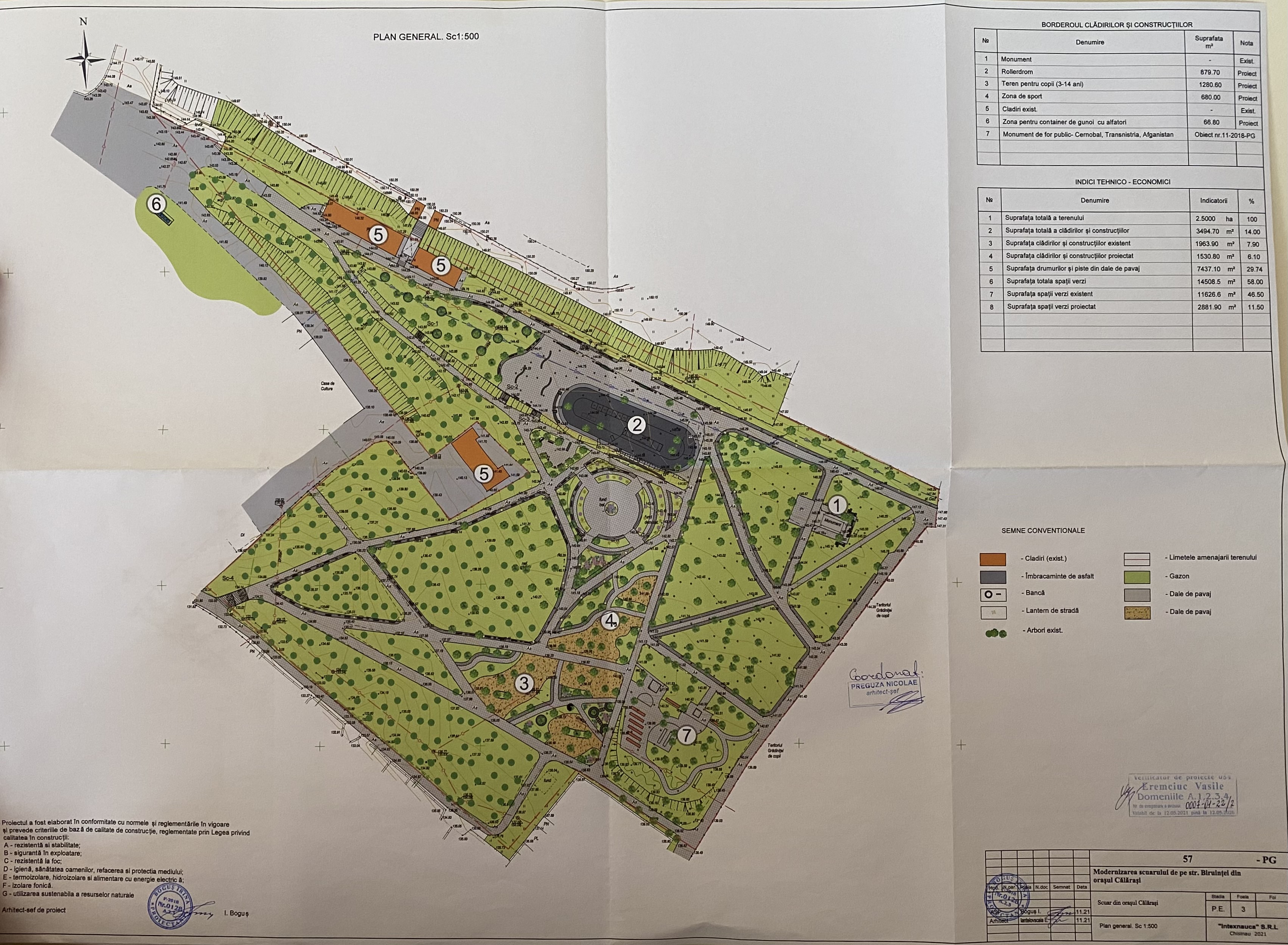

În sistem a fost încărcat planul general al obiectului.
Date:
22 Jul 2024, 13:58
Question's name:
caietul de sarcini
Question:
În caietul de sarcini la devizul 1-1-1 la poz. 8 și 9 în cod se stipuleaza coificientul 0,4 in resurse nu coincide cu acest coeficient, pentru pozitia 8 coeficientul intreg e 51,3, aplicind k=0.4, obtinem 20.52 si nici decum 12,15
Answer (22 Jul 2024, 14:55):
Pentru devizul 1-1-1 pozițiile 8,9 care se referă la demontarea băncilor și a urnelor se folosește (0,4) coeficientul la muncitor necalificat din resurse, restul resurselor sunt excluse, conform proiectului.
Date:
24 Jul 2024, 10:49
Question's name:
caietul de sarcini
Question:
Buna ziua Pentru devizul 2-1-1 poz 83 (este specificat coeficientul Коэффициент к трудозатратам=0,30 Коэффициент к материалам=0,30 Коэффициент к машинам=0,30) dar cantitatea la resurse este ca si cum ar fi cu coeficientul 1, Clarificati cum este corect aplicam totusi coef 0.30 sau nu?
Answer (26 Jul 2024, 08:37):
Coeficientul 0.3 de aplicat pentru costurile forței de muncă și materiale, deoarece ghiveciul nu se betonează dar se montează direct pe pământ .
Date:
24 Jul 2024, 10:50
Question's name:
24 iul 2024, 10:49 caietul de sarcini Buna ziua Pentru devizul 2-1-1 poz 83 (este specificat coeficientul Коэффициент к трудозатратам=0,30 Коэффициент к материалам=0,30 Коэффициент к машинам=0,30) dar cantitatea la resurse este ca si cum ar fi cu coeficientul 1, Clarificati cum este corect aplicam totusi coef 0.30 sau nu?
Question:
La fel pentru pozitiile 84 , 85
Answer (26 Jul 2024, 08:38):
Coeficientul 0.3 de aplicat pentru costurile forței de muncă și materiale, deoarece ghiveciul nu se betonează dar se montează direct pe pământ
Date:
24 Jul 2024, 14:20
Question's name:
4-1-1
Question:
poz 53, 54, 55 explicati va rog este mentionat (poz 53) Kotel =2.44 (poz 54) Kotel =4.34 (poz 55) Kotel =4.34 la ce se refera aceste coeficiente ? trebuie aplicate undeva?
Answer (26 Jul 2024, 08:04):
Kotel se adaugă la toate trei poziții ca și coeficient la norma de bază.
Date:
24 Jul 2024, 15:59
Question's name:
caiet de sarcini
Question:
Buna ziua, la materialele unde este specificat denumirea de brand putem mentiona produs analogic?
Answer (25 Jul 2024, 16:15):
Denumirile de firme și modele din caietul de sarcini trebuie tratate că pot fi înlocuite prin echivalentul lor.
Date:
26 Jul 2024, 09:10
Question's name:
Răspuns (17 iul 2024, 13:25): In devizul 1-1-1 poziția 8 si 9 Se va lua coeficientul de 0,4 deoarece este vorba de demontarea băncilor și a urnelor.
Question:
Buna ziua, POZITIA 8 cantitate corecta la rsursa va fi 4.86 h-om si la pozitia 9 cantitatea 4.50 h-om ?
Answer (26 Jul 2024, 09:57):
Cantitatea corecta la resurse total la Poz. 8 este 12,5 hom pentru demontarea a 27 scaune; Poz .9 este 11,25 hom pentru deemontarea a 25 urne.
Date:
26 Jul 2024, 10:20
Question's name:
Caiet de sarcini
Question:
Stimata AC, nu era mai sigur sa publicati un caiet de sarcini elaborat corect din start, fara atitea lacune si neconcordante? A doua oara publicati aceasta licitatie si la fel cu multe greseli si neclaritati in caietul de sarcini. Ati anulat prima oara licitatia in perioada evaluarii, la fel din motiv aberant. Ne duceti la ideia ca favorizati un anumit operator economic.
Answer (29 Jul 2024, 10:45):
Vă mulțumim pentru interesul Dvs. de a participa la procedura dată. Vă informăm că toate clarificările sunt redecepționate beneficiarului și autorului de proiect. La implementarea proiectului, ADR Centru are rolul de Co-investitor.
Date:
26 Jul 2024, 10:30
Question's name:
Răspuns (26 iul 2024, 09:57): Cantitatea corecta la resurse total la Poz. 8 este 12,5 hom pentru demontarea a 27 scaune; Poz .9 este 11,25 hom pentru deemontarea a 25 urne.
Question:
Răspunsul dvs pe data (17 iul 2024, 13:25): In devizul 1-1-1 poziția 8 si 9 Se va lua coeficientul de 0,4 deoarece este vorba de demontarea băncilor și a urnelor. Răspuns (26 iul 2024, 09:57): Cantitatea corecta la resurse total la Poz. 8 este 12,5 hom pentru demontarea a 27 scaune; Poz .9 este 11,25 hom pentru deemontarea a 25 urne. exemplu la pozitia 8 cantitatea 27 x 0.45 (norma ) x 0.4 coeficient = 4.86 Din start ati spus sa aplicam acest coeficient de 0.4 dupa scrieti valorile la care coeficientul ar fi ca 1 Clarificati
Answer (29 Jul 2024, 10:46):
Răspuns (26 iul 2024, 09:57): Cantitatea corecta la resurse total la Poz. 8 este 12,5 hom pentru demontarea a 27 scaune; Poz .9 este 11,25 hom pentru demontarea a 25 urne.
Date:
26 Jul 2024, 10:33
Question's name:
Clarificare deviz 1-1-1 poz 8, 9
Question:
Dvs spuneti ca k-0.4 trebuie aplicat dar daca il aplicam nu putem avea valorile care le-ati mentionat in Răspuns (26 iul 2024, 09:57): Cantitatea corecta la resurse total la Poz. 8 este 12,5 hom pentru demontarea a 27 scaune; Poz .9 este 11,25 hom pentru deemontarea a 25 urne.
Answer (29 Jul 2024, 10:49):
Documentația de deviz a fost verificată și aprobată spre recomandare în modul stabilit. Vă rugăm se elaborați documentația de deviz (oferta) în conformitate cu Caietul de sarcini anexat. Explicație p/u divizier. În Caietul de sarcini (F1 desfășurat) publicat este stipulat resursele folosite la aceste lucrări: Muncitor necalificat cu norma 0,45 hom pentru o unitate și coeficientul 1, In rezultat avem Pentru poziția 8 avem 0,45* cu 27 este de 12,15 hom volum spre calculare. Pentru poziția 9 avem 0,45* cu 25 este de 11,25 hom volum spre calculare. K= 0,45 este norma din deviz a muncitorului necalificat. Coeficientul rămâne 1 pentru muncitorul necalificat. După cum se vede foarte bine din caietul de sarcini. La fel sunt publicate și numărul de ore total calculate pentru aceste lucrări. Pentru informare în F1 desfășurat sunt indicate și publicate doar cantitățile sau volumele reale calculate. Rugăm să studiați mai amănunțit caietul de sarcini.
Date:
30 Jul 2024, 15:27
Question's name:
Termen de excutare lucrari
Question:
Stimate AC. Cum explicati dumneavoastra termen de executare a lucrarilor maxim 12 luni, iar valabilitatea contractului pina la sfirsitul anului 2027. Care este alocarea anuala a banilor? Dumneavoastra doriti ca noi sa executam lucrarea termen de 12 luni consecutive in avans si sa efectuati achitarea in 3 ani? Ori dumneavoastra ati pus termenul de executare de 12 luni pentru a va eschiva de ajustarea legala a pretului contractat? Ori aveti alte explicatii?
Answer (30 Jul 2024, 16:14):
Examinați documentația de licitație.
Date:
31 Jul 2024, 08:53
Question's name:
Răspuns (29 iul 2024, 10:49): Documentația de deviz a fost verificată și aprobată spre recomandare în modul stabilit. Vă rugăm se elaborați documentația de deviz (oferta) în conformitate cu Caietul de sarcini anexat. Explicație p/u divizier. În Caietul de sarcini (F1 desfășurat) publicat este stipulat resursele folosite la aceste lucrări: Muncitor necalificat cu norma 0,45 hom pentru o unitate și coeficientul 1, In rezultat avem Pentru poziția 8 avem 0,45* cu 27 este de 12,15 hom volum spre calculare. Pentru poziția 9 avem 0,45* cu 25 este de 11,25 hom volum spre calculare. K= 0,45 este norma din deviz a muncitorului necalificat. Coeficientul rămâne 1 pentru muncitorul necalificat. După cum se vede foarte bine din caietul de sarcini. La fel sunt publicate și numărul de ore total calculate pentru aceste lucrări. Pentru informare în F1 desfășurat sunt indicate și publicate doar cantitățile sau volumele reale calculate. Rugăm să studiați mai amănunțit caietul de sarcini.
Question:
REFERITOR DEVIZ 2-1-1 POZITIILE 8, 9 In urma raspunsului redat pe data de Răspuns (29 iul 2024, 10:49): reiese ca totusi lasam coef 1 la resurse . si nu aplicam k-0.4.
Answer (31 Jul 2024, 10:31):
În capitolul 2-1-1 la pozițiile 8 și 9 nu sunt modificați coeficienții. Studiați cu atenție Caietul de sarcini.
Only authorized platform users may ask questions during the clarification period.
